竣工图一般用在工装项目中,当一个装修工程结束的时候,就需要出竣工图以备消防和存档之用,下面岚禾深化设计为大家介绍,竣工图应该设计方出还是施工方出,应该由谁编制?
问
竣工图应该由谁编制?
答
1:按图施工没有变动的,则由施工单位在原施工图上加盖“竣工图”标志后,即作为竣工图;
2:在施工中,有一般性设计变更,但能将原施工图加以修改补充作为竣工图的,可不重新绘制;
①:由施工单位负责在原施工图(必须是新兰图)上注明修改的部分,并附以设计变更通知单和施工说明,加盖“竣工图”标志后,即作为竣工图;
3:有重大改变:
①:由于设计原因造成的,由设计单位负责重新绘图;
②:由于施工原因造成的,由施工单位负责重新绘制;
③:由于其它原因造成的,由建设单位自行绘图或委托设计单位绘图;
④:施工单位负责在新图上加盖“竣工图”标志并附以有关记录和说明,作为竣工图。
分析

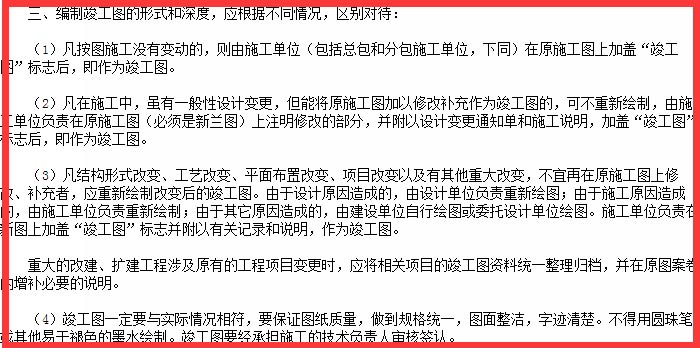

国家基本建设委员会关于编制基本建设工程竣工图的几项暂行规定
1:凡按图施工没有变动的,则由施工单位【包括总包和分包施工单位,下同】在原施工图上加盖“竣工图”标志后,即作为竣工图;
2:凡在施工中,虽有一般性设计变更,但能将原施工图加以修改补充作为竣工图的,可不重新绘制;
①:由施工单位负责在原施工图【必须是新兰图】上注明修改的部分,并附以设计变更通知单和施工说明,加盖“竣工图”标志后,即作为竣工图;
3:凡结构形式改变、工艺改变、平面布置改变、项目改变以及有其他重大改变,不宜再在原施工图上修改、补充者,应重新绘制改变后的竣工图;
①:由于设计原因造成的,由设计单位负责重新绘图;由于施工原因造成的,由施工单位负责重新绘制;由于其它原因造成的,由建设单位自行绘图或委托设计单位绘图;
②:施工单位负责在新图上加盖“竣工图”标志并附以有关记录和说明,作为竣工图。
4:重大的改建、扩建工程涉及原有的工程项目变更时,应将相关项目的竣工图资料统一整理归档,并在原图案卷内增补必要的说明;
5:竣工图一定要与实际情况相符,要保证图纸质量,做到规格统一,图面整洁,字迹清楚。不得用圆珠笔或其他易于褪色的墨水绘制,竣工图要经承担施工的技术负责人审核签认。
温馨提示
在文章的最后为大家总结,竣工图应该由谁编制主要还是看现场情况决定的,但是基本上可以这样来看:就是设计改动设计单位出竣工图,施工改定施工单位出竣工图。
